www.defsmeta.com     Контроль качества санитарно-технических работ     Испытание и сдача трубопроводов из полимерных материалов в эксплуатацию

DefSmeta - всё в одной программе


3.14 Испытание и сдача трубопроводов из полимерных материалов в эксплуатацию



Испытание и сдача трубопроводов из полимерных материалов в эксплуатацию

Трубопроводы из полимерных материалов подземных сетей водоснабжения и канализации испытывают на прочность и плотность (герметичность) гидравлическим или пневматическим способом дважды (предварительное и окончательное) согласно СНиП 3.05.04-85*.

Напорные трубопроводы

Предварительное испытание (избыточное) гидравлическое давление при испытании на прочность, выполняемое до засыпки траншеи и установки арматуры (гидрантов, предохранительных клапанов, вантузов), должно быть равно расчетному рабочему давлению, умноженному на коэффициент 1,5.

Окончательное испытательное гидравлическое давление при испытаниях на плотность, выполняемых после засыпки траншеи и завершения всех работ на данном участке трубопровода, но до установки гидрантов, предохранительных клапанов и вантузов вместо которых на время испытания устанавливают заглушки, должно быть равно расчетному рабочему давлению, умноженному на коэффициент 1,3.

До проведения испытания напорных трубопроводов с раструбными соединениями с уплотнительными кольцами по торцам трубопровода и на отводах необходимо устраивать временные или постоянные упоры.

Предварительное гидравлическое испытание напорных трубопроводов следует производить в следующем порядке:
- трубопровод заполнить водой и выдержать без давления в течение 2 ч;
- в трубопроводе создать испытательное давление и поддерживать его в течение 0,5 ч;
- испытательное давление снизить до расчетного и произвести осмотр трубопровода.

Выдержка трубопровода под рабочим давлением производится не менее 0,5 ч. Ввиду деформации оболочки трубопровода необходимо поддерживать в трубопроводе испытательное или рабочее давление подкачкой воды до полной стабилизации.

Трубопровод считается выдержавшим предварительное гидравлическое испытание, если под испытательным давлением не обнаружено разрывов труб или стыков и соединительных деталей, а под рабочим давлением не обнаружено видимых утечек воды.

Окончательное гидравлическое испытание на плотность проводится в следующем порядке:
- в трубопроводе следует создать давление, равное расчетному рабочему давлению, и поддерживать его 2 ч; при падении давления на 0,02 МПа производится подкачка воды;
- давление поднимают до уровня испытательного за период не более 10 мин и поддерживают его в течение 2 ч.

Трубопровод считается выдержавшим окончательное гидравлическое испытание, если фактическая утечка воды из трубопровода при испытательном давлении не превышает значений, указанных в таблице 3.8.

Таблица 3.8 (СП 40-102-2000 таблица 5)

Безнапорные трубопроводы

Гидравлические испытания самотечных канализационных сетей выполняют после завершения гидроизоляционных работ в колодцах в два этапа: без колодцев (предварительное) и совместно с колодцами (окончательное).

Окончательное испытание трубопровода канализации совместно с колодцами производят согласно СНиП 3.05.04-85.

Пневматические испытания трубопроводов, выполненных из полимерных материалов, производят при наземной и надземной их прокладке в следующих случаях: температура окружающего воздуха ниже 0°С; применение воды недопустимо по техническим причинам; вода в необходимом для испытаний количестве отсутствует.

Предварительные и окончательные испытания самотечных канализационных сетей из труб большого диаметра допускается производить пневматическим способом. Предварительные испытания проводят до окончательной засыпки траншеи (сварные соединения грунтом не засыпают). Испытательное давление сжатого воздуха, равное 0,05 МПа, поддерживают в трубопроводе в течение 15 мин. При этом осматривают сварные, клеевые и другие стыки и выявляют неплотности по звуку просачивающегося воздуха, по пузырям, образующимся в местах утечки воздуха через стыковые соединения, покрытые мыльной эмульсией.

Окончательные испытания пневматическим способом проводят при уровне грунтовых вод над трубой в середине испытуемого трубопровода менее 2,5 м. Окончательным пневматическим испытаниям подвергают участки длиной 20-100 м, при этом перепад между наиболее высокой и низкой точками трубопровода не должен превышать 2,5 м. Пневматические испытания проводят через 48 ч после засыпки трубопровода. Испытательное избыточное давление сжатого воздуха указано в таблице 3.9.

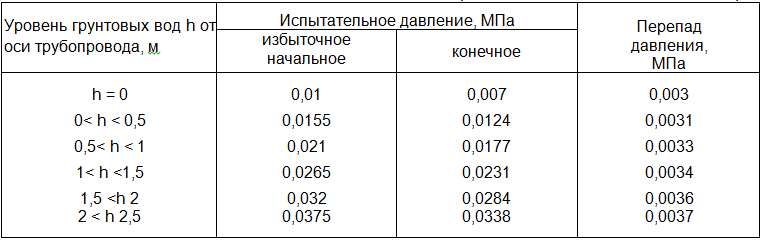

Таблица 3.9 (СП 40-102-2000 таблица 6)

При сдаче трубопроводов водоснабжения и канализации в эксплуатацию должны быть:
- акты освидетельствования скрытых работ (по основанию, опорам и строительным конструкциям на трубопроводах и т.д.);
- акты наружного осмотра трубопроводов и элементов (узлов, колодцев и т.д.);
- акты испытаний на прочность и плотность трубопроводов;
- акты на промывку и дезинфекцию водопроводов;
- проверено соответствие выполненных работ проекту;
- акты входного контроля качества труб и соединительных деталей.

Кроме приемки скрытых работ, проверки актов испытания трубопроводов на плотность и наружного осмотра, приемка безнапорных трубопроводов должна сопровождаться проверкой прямолинейности, а также инструментальной проверкой лотков в колодцах.


<<< Перейти к предыдущей странице
Перейти к следующей странице >>>

ВОЗМОЖНО ВАС ЗАИНТЕРЕСУЕТ

СМЕТНАЯ ПРОГРАММА ON-LINE

Автоматический график строительства








Контроль качества в строительстве - программа "Quality" О программе    Скачать
Допустимые отклонения, технические требования, автоматический выбор необходимых документов по смете.

Прогноз и учёт поставки материалов на объект с программой "DefSmeta" Описание    Скачать
Импорт данных из других сметных программ, график производства работ, прогноз расхода и учёт поставки материалов.

Copyright © 2000-2024 by DefStudio
e-mail: info@defsmeta.com, тел. 8 (383) 213-52-62, Скайп: defsmeta
Яндекс.Метрика
